9月23日,天然氣高壓外環線(光谷科學島段)管道遷改工程(以下簡稱天然氣遷改工程)新舊管道斷管連頭作業完畢,成功完成遷改?!斑@個項目,在武漢市現有遷改項目中建設用時最短、標準最高、質量最好”建設負責人在現場介紹。
該天然氣遷改工程是科投集團旗下光谷科學島公司作為項目實施主體,與EPC實施單位形成聯合團隊,合力攻堅,對原豹澥閥室至新芯調壓站標段約3.75公里的高壓外環線管道線路進行遷改。工程的實施對保障天然氣管道安全,同時有效整合利用土地資源,加快推進湖北東湖科學城核心區路網建設做出的重大貢獻。

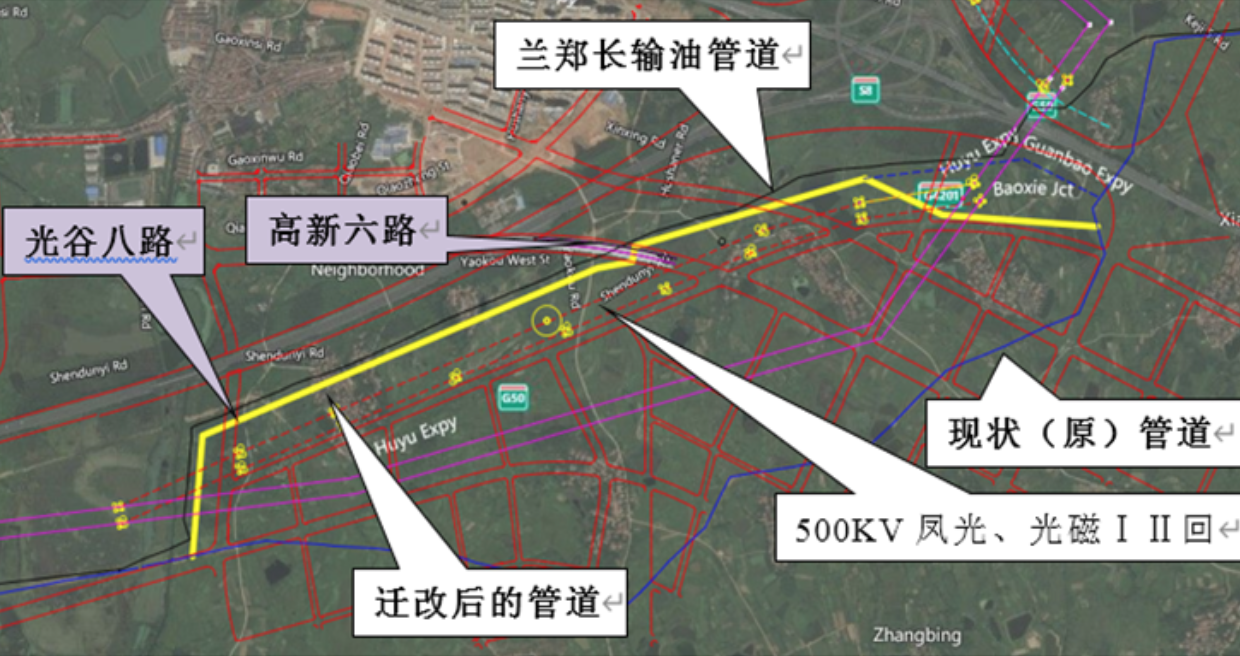

天然氣遷改項目總平面圖
項目啟動后,科學島公司對場地內現有管線進行排查,提出遷改方案,取得了產權單位認可,并組建專班推進前期手續辦理;后期為推動動火連頭方案審批,組織各層級領導、行業專家,召開線下專家會(huì )、線上討論會(huì )十余次,打磨方案細節,最終獲得產權單位、中石油湖北分公司及北京總部批復,9月中旬具備動火連頭的條件。
遷改管道臨時占用土地共涉及豹澥兩個自然村,穿越連片魚塘、未拆遷房屋、林地等,科學島公司與豹澥街道辦事處組成聯合工作組,做好拆遷的政策宣傳、資金保障、建設施工等具體工作,有序推進征拆。同時,因工程地質結構復雜、地勢崎嶇,定向鉆管道回拖摩擦阻力大,為確保一次性回拖成功,施工中克服重重困難,采取增大保險系數的思路,采用回拖力500T鉆機,并提供12臺挖機為回拖管線配合助力,減小摩擦阻力,最終一次回拖成功,啃下了“最硬”的一塊骨頭。

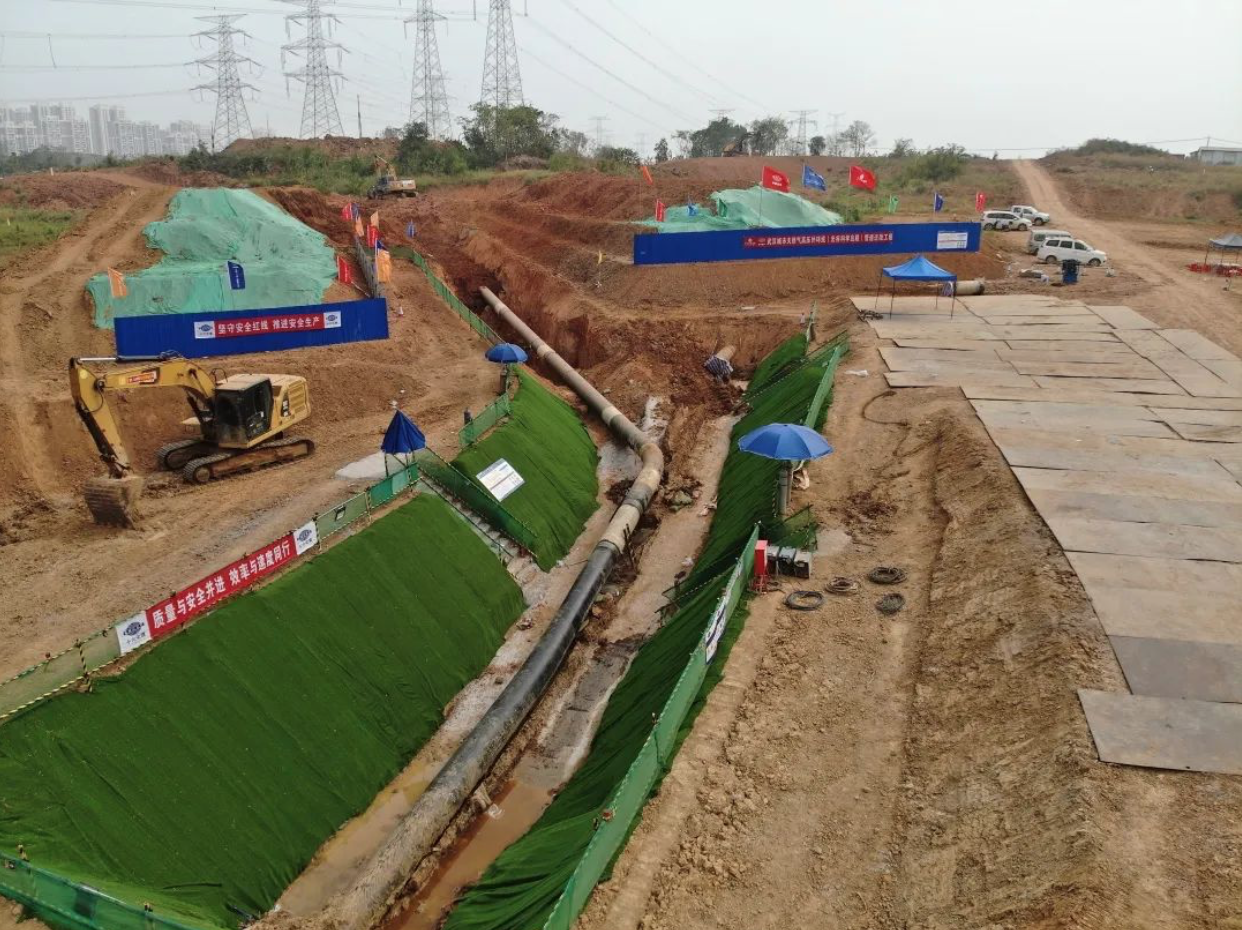

定向鉆管道回拖
今年夏天,武漢迎來連續30多天酷暑。為防范高溫下天然氣管道作業風險,同時克服暴雨考驗,參建各方成立技術保障小組,采取明渠抽排引流地表水,創(chuàng )造作業面,對管道進行預熱處理,防止焊口冷卻過快,降低周?chē)諝鉂穸鹊牟焕绊?,保障焊接作業順利進行。

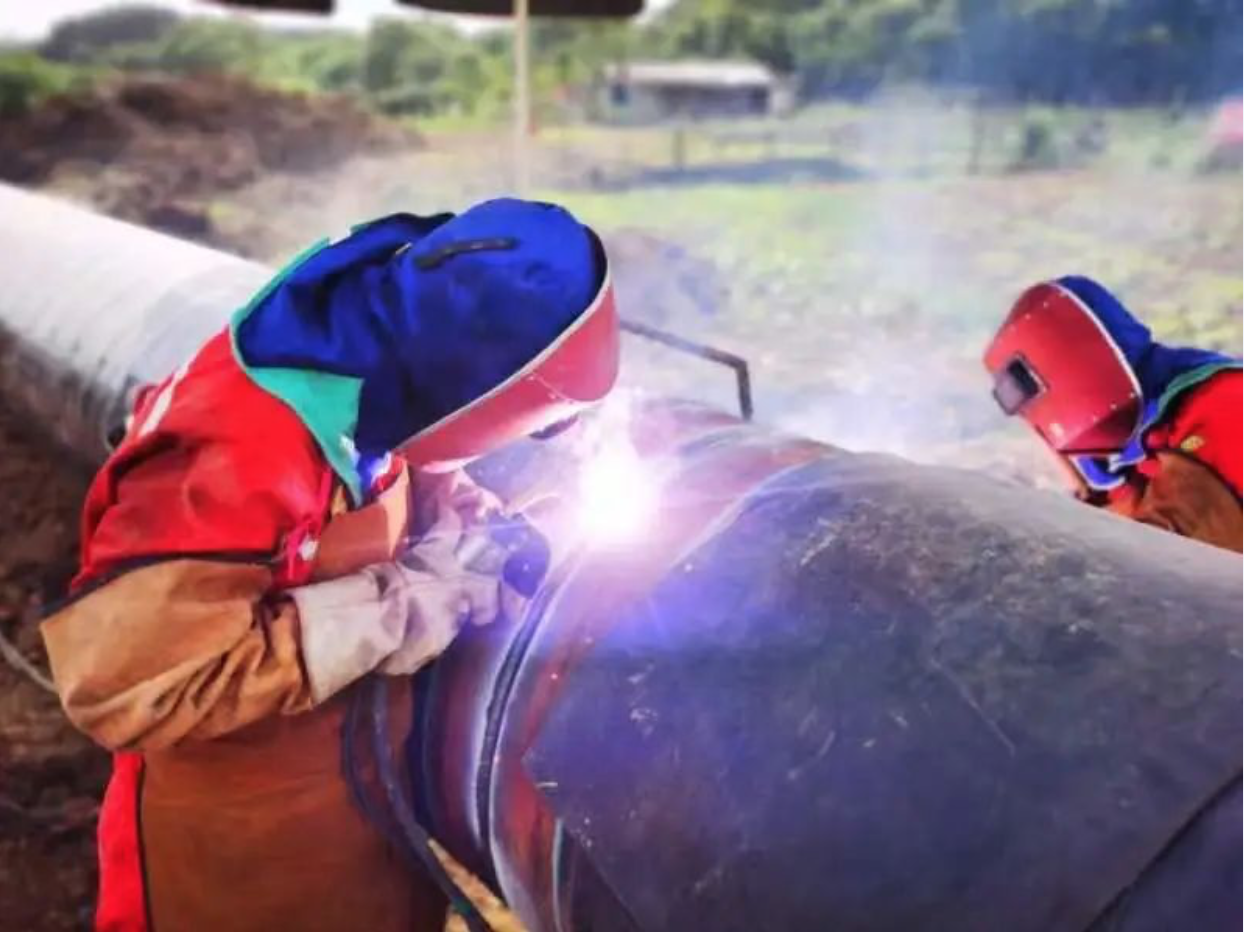

烈日下管道焊接施工
斷管連頭作業期間,科學島公司協調液化天然氣槽車對區域內重點企業進行保供、申請高新區消防救援大隊現場指導,確保作業規范、安全。相關專業負責人說“這是我們經歷的手續最完備、連頭操作最規范、應急措施最安全的管線遷改項目”。

連頭作業期間現場保障車
參建各方竭力配合,確保在冬季天然氣用氣高峰期前完成遷改工作。一方面可有效釋放可利用的土地資源,為湖北東湖科學城核心承載區路網成環及后續建設工作夯實基礎;另一方面,以謀篇布局的全局思維,將湖北東湖科學城核心區配套設施集中建設在規劃的“能源走廊帶”,進一步提高區域安全性、提升城市管理效能。
新舊管道斷管連頭作業完畢,完成遷改
