7月19日中午,武漢超算中心項目現場,隨著最后一節箱體成功吊裝,國內最大的集裝箱數據中心拼接完成,實現封頂,擬于9月30日建成運營。
武漢超算中心是省市重大科技項目,總建筑面積約4400平方米,由湖北省科技投資集團有限公司和武漢產業投資發展集團有限公司聯合投資,總投資額10億元。
項目按照小步快跑,分期建設的原則,首期算力建設50P,項目整體按照200P算力進行規劃設計,是光谷科學島起步區的引爆項目。50P 算力,相當于10萬臺高性能計算機,其技術底座是由數萬核鯤鵬處理器內核以及數千張加速卡構成。
武漢超算中心效果圖
武漢超算中心負責人羅慶介紹,中心采用預制模塊化箱體建設,吊裝之前在箱體內提前鋪設集成電路、管道等基礎裝備,之后再實施吊裝、涂防水層、箱體間管道連接及配電等工序。從設計到生產,再到施工,大家全力以赴,生產人員24小時輪班倒,工期縮短了1/3。

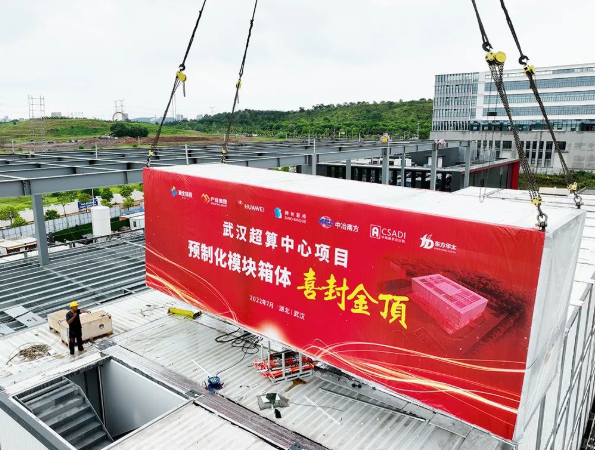

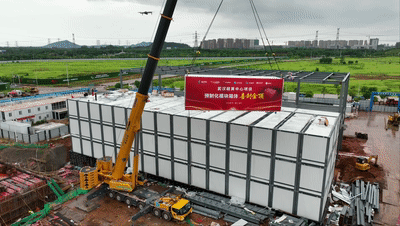

武漢超算中心最后一節箱體成功吊裝
超算中心共有61個預制化模塊箱體,每個箱體長約12.2米,寬約3.5米,高約4.2米,拼裝時共分為三層,每層約20個箱體。自6月20日啟動吊裝,一個月內全部吊裝完畢。
武漢新型超算中心是全國首個集人工智能和超算的多樣化云服務化算力集群、全國首個統籌科研創(chuàng )新與產業發展的超算高質量發展示范高地,扎根武漢、面向華中,融合AI(人工智能)與HPC(高性能計算)兩種算力資源,在技術先進性與服務便利性方面達到“國內領先、國際一流。
今年2月,武漢人工智能計算中心二期已經建成投用,算力增長至200P。今后,武漢超算中心及武漢人工智能計算中心(簡稱雙中心)將形成合力,打造AI+HPC的多樣化算力集群,賦能千行百業,培育經濟發展新動能。
